Das Gantt-Diagramm ist eines der bekanntesten Werkzeuge im Projektmanagement. Wer komplexe Projekte übersichtlich planen, Abhängigkeiten steuern und den Überblick über Termine behalten möchte, kommt an dieser Darstellung kaum vorbei. Doch wie funktioniert das Gantt-Diagramm, wann ist es besonders nützlich und worauf sollten Sie bei der Anwendung achten?
Ein Gantt-Diagramm ist eine spezielle Form des Balkendiagramms. Sie bilden darin die zeitliche Abfolge von Aufgaben, Meilensteinen und Abhängigkeiten ab. In der linken Spalte stehen die Aufgaben oder Arbeitspakete Ihres Projekts, am oberen Rand verläuft die Zeitachse, zum Beispiel in Wochen, Monaten oder Tagen. Für jede Aufgabe sehen Sie an einem waagerechten Balken, wann sie startet, wie lange sie dauert und wann sie endet.

Vorteil: Sie erkennen auf einen Blick, welche Aufgaben parallel laufen, wo sich Termine überschneiden und wo Engpässe drohen.
Praxisbeispiel:

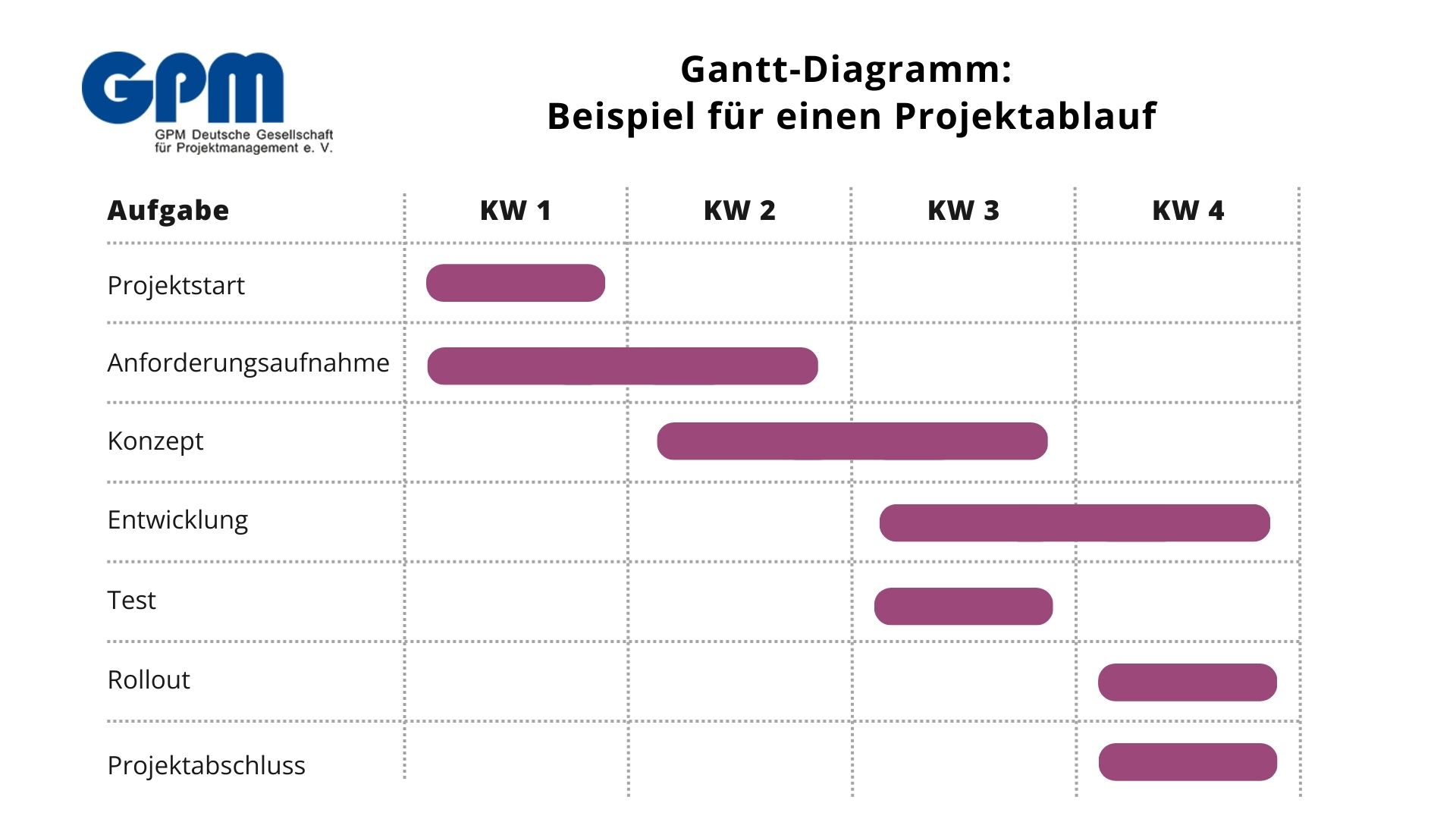

Stellen Sie sich vor, Ihr Team führt eine neue CRM-Software ein. In Kalenderwoche 1 bis 2 werden Anforderungen aufgenommen. Parallel beginnt die Konzeption in KW 2–3. Die Entwicklung startet erst, wenn das Konzept abgeschlossen ist, das zeigt das Gantt-Diagramm durch eine Abhängigkeit (Pfeil). Nach Abschluss der Entwicklung folgen Test, Rollout und Projektabschluss. Ein wichtiger Meilenstein, etwa der Go-live, wird als Raute in KW 4 gekennzeichnet. Jede Verzögerung bei der Konzeption verschiebt den kritischen Pfad und damit das gesamte Projekt.
Stolperstein:
Planen Sie feste Zeitfenster für die Pflege Ihres Gantt-Diagramms ein und aktualisieren Sie es mindestens wöchentlich. Ein veraltetes Gantt-Diagramm ist schlimmer als gar keins, denn es vermittelt falsche Sicherheit und kann zu Fehlentscheidungen führen.
Tipp: Achten Sie auf Übersichtlichkeit, zu viele Aufgaben oder eine zu detaillierte Planung machen das Diagramm schnell unlesbar.
Ein Gantt-Diagramm bietet zahlreiche Vorteile für das Projektmanagement. Sie erhalten eine anschauliche Übersicht über alle Termine, Abhängigkeiten und potenziellen Engpässe, was die Planung und Steuerung erheblich erleichtert. Der Projektfortschritt sowie die Zuständigkeiten einzelner Teammitglieder bleiben jederzeit nachvollziehbar. Besonders in der Abstimmung mit dem Team, der Führungsebene und den Auftraggeberinnen und Auftraggebern erleichtert das Gantt-Diagramm die Kommunikation und schafft Transparenz.
Allerdings gibt es auch Grenzen: Bei sehr großen oder dynamischen Projekten kann das Gantt-Diagramm schnell unübersichtlich werden. Der Pflegeaufwand ist nicht zu unterschätzen: wird das Diagramm nicht regelmäßig aktualisiert, entsteht schnell der Eindruck von falscher Sicherheit, was letztlich zu Fehlern führen kann. Für Projekte, die besonders kreativ, flexibel oder agil gestaltet sind, eignen sich häufig andere Methoden besser, da ein Gantt-Diagramm hier nur begrenzt die nötige Anpassungsfähigkeit abbilden kann.
Für kleine Teams und überschaubare Projekte reichen oft Excel oder Google Sheets. Wer Abhängigkeiten automatisch berechnen, Ressourcen verwalten und mehrere Projekte parallel steuern möchte, greift zu Tools wie:
Das Gantt-Diagramm verschafft Ihnen Struktur und Übersicht im Projektalltag. Aufgaben, Deadlines und Abhängigkeiten sind für alle transparent, denn Sie erkennen frühzeitig Engpässe und behalten Termine im Griff. Mit regelmäßiger Pflege und einem klaren Zeitplan steuern Sie Ihre Projekte sicher zum Erfolg.
Keine Kommentare
Die GPM Deutsche Gesellschaft für Projektmanagement e. V. ist ein gemeinnütziger Fachverband für Projektmanagement. Dieser trägt wesentlich zur Professionalisierung und Weiterentwicklung des Projektmanagements in Deutschland bei und bietet umfangreiche Möglichkeiten zur Aus- und Weiterbildung sowie zur Zertifizierung im Projektmanagement.
